224个镇街划下 “低压并网红线”
广东省能源局正式发布《2026年第一季度分布式光伏接网消纳困难区域名单及低压配电网接网预警等级的公告》,明确了核心管控要求:
韶关、河源、梅州、惠州、湛江、茂名、清远7市,覆盖26个县区、224个镇街,低压配电网(0.4kV)接网预警等级统一标注“受限”,不得新增低压分布式光伏并网项目。
这一“红线” 并非新划定,而是2025年第四季度受限政策的延续。对比近两个季度数据,受限格局呈现“总量趋稳、局部改善” 特征:

镇街数量减少9个,反映部分区域配网改造初见成效(如农村电网数字化升级、变压器更新),但7个受限地市、26个县区数量未变,印证电网消纳瓶颈短期内无法根本破解。
7市连续上榜,各有核心痛点
本次受限的7市均为 “老面孔”,其受限根源与区位特征、发展现状深度绑定:
|
地市 |
区位特征 |
核心受限原因 |
历史情况 |
|
韶关市 |
粤北山区,光资源丰富 |
农村电网薄弱,历史建设欠账多 |
连续多季上榜 |
|
河源市 |
粤东北山区,负荷分散 |
配网承载能力不足,逆流风险突出 |
连续多季上榜 |
|
梅州市 |
粤东北山区,光伏装机增速快 |
分布式项目集中爆发,超出本地消纳能力 |
连续多季上榜 |
|
惠州市 |
珠三角东翼,工商业发达 |
部分区域装机饱和,低压台区电压越限频发 |
连续多季上榜 |
|
湛江市 |
粤西沿海,光资源优越 |
农村电网容量有限,渔光互补项目消纳压力大 |
连续多季上榜 |
|
茂名市 |
粤西农业区,户用项目集中 |
光伏装机增速超配网改造速度 |
连续多季上榜 |
|
清远市 |
粤北,工商业与户用项目叠加 |
台区承载接近上限,变压器过载风险高 |
连续多季上榜 |
相关文件:
26个县“红区”!广东分布式光伏一季度消纳
三大核心矛盾凸显,光伏装机发展跑赢电网建设节奏
广东光伏低压并网受限的背后,是光伏产业发展与电网建设、消纳能力之间的多重矛盾,核心可归结为三点,直接导致了“装机跑赢电网”的行业现状:
矛盾一:供需失衡,光伏装机增速远超电网改造进度
过去三年,广东省农村屋顶光伏、渔光互补、工商业分布式光伏项目呈爆发式增长,全省分布式光伏装机规模突破4390万千瓦,较“十三五”末期增长11倍。但与之形成鲜明对比的是,农村低压配电网的改造扩容工作相对滞后,配网承载能力无法匹配光伏装机的增长速度,如同“2厘米的水管承接水库水量”,光伏电力消纳溢出成为必然结果。
矛盾二:技术瓶颈,低压台区逆流触碰电网安全红线
当低压台区的光伏发电量超过本地用电负荷时,多余电量会出现“逆流”现象,进而引发三大电网安全问题:一是电压越限,极易造成用电设备损坏;二是ink-id="link-1775117017334-0.6142675910709172">变压器过载,可能引发区域性停电;三是继电保护误动,甚至导致大面积供电中断。这也是电网企业对低压并网设限的硬性技术底线。
矛盾三:结构短板,粤北粤西电网存在长期历史欠账
韶关、梅州等粤北、粤西山区,长期存在电网建设投入不足、输电线路跨度大、本地用电负荷偏低等问题,而光伏项目因资源优势多集中布局于此,使得区域内的消纳矛盾比珠三角地区更为突出。尽管广东省已启动农村电网巩固提升工程,计划2024-2027年累计投资150亿元推进改造,但电网改造落地需要2-3年的周期,短期难以快速见效。
三大破局路径精准施策,这些关键提醒务必重视
针对广东光伏低压并网受限的现状,结合当地政策导向与行业实践,梳理出三大核心破局路径,同时附上实操关键提醒,助力光伏项目合规落地、顺利并网:
路径一:严守立项铁律,并网前必查配网承载力
广东省已搭建官方的“分布式光伏承载力查询平台”,可精准查询各镇街级别的ink-id="link-1775117017334-0.13707667663142442">光伏可接入容量与接网预警等级,其中绿色代表接网条件良好、黄色代表接网条件一般、红色代表接网受限。根据2026年1月出台的新规,未取得电网企业接入意见的光伏项目不得开工建设,否则电网企业将不予受理并网申请,这一要求需严格遵守。
路径二:转向高压并网,成为受限区域项目落地核心出路
如果你的项目容量够大(一般10MW以上,大概相当于1万个1kW的户用光伏),可以走“高压并网”(接高压电网),不受上面的限制。下面办理步骤一点不复杂,还不用花钱:
(1)先满足这 4 个条件,才能申请
项目在广东电网覆盖的地方(包括上面 7 个受限市); 单个项目容量≥10MW(10kV 电压等级没明确上限,35kV 最多 20MW,110kV 最多 50MW); 光伏设备的电气设计符合国家统一标准(不用自己查,找专业设计公司就行); 准备好下面说的材料,按要求提交。

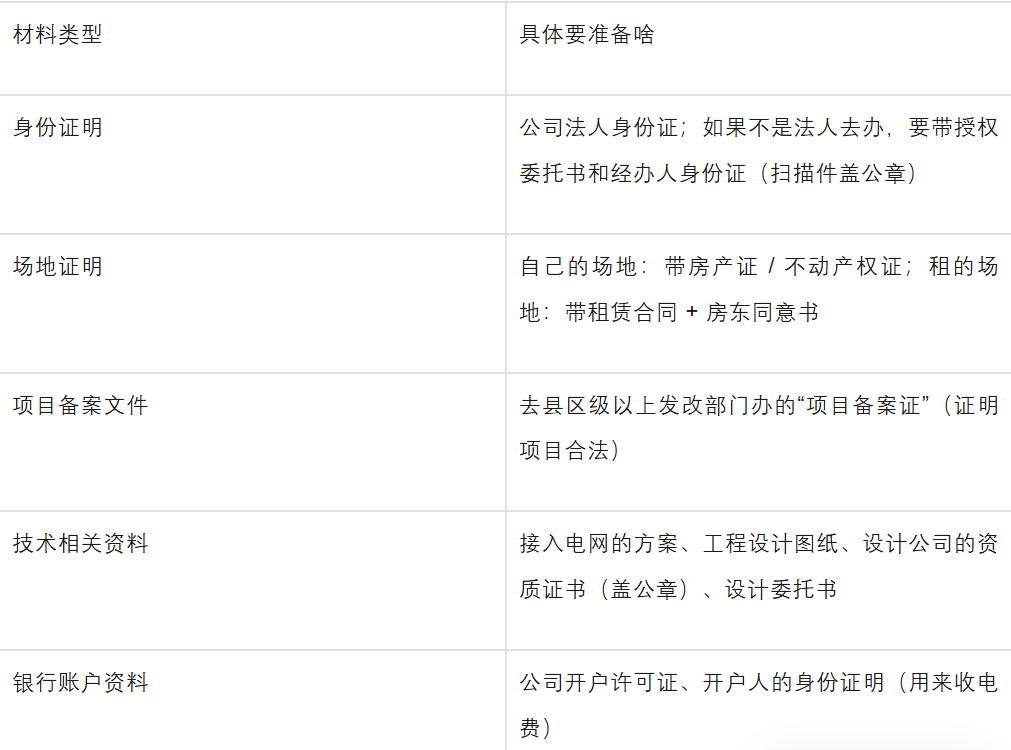

(2)要准备哪些材料?(都是常用文件,电子化上传就行)

(3)办理流程:4 步搞定,多久能有结果?
|
步骤 |
具体做啥 |
要等多久 |
在哪儿办 |
|
1. 提交申请 |
把上面的材料传到“南网在线” APP / 官网,或者去当地政务中心窗口提交 |
1.5 个工作日 |
线上:南网在线 APP / 官网; 线下:本地政务中心 |
|
2. 材料审核 |
电网公司查材料齐不齐、技术方案行不行 |
19 个工作日 |
不用跑,电网公司后台审核,缺材料会通知你 |
|
3. 现场勘查 |
电网公司派人去项目现场,看能不能接入电网 |
包含在 19 个工作日里 |
电网公司会主动联系你预约时间 |
|
4. 拿结果 |
收到“接入意见通知书”(同意或驳回) |
0.5 个工作日 |
南网在线 APP 会提醒,也会发短信 |
(4)几个关键提醒,别踩坑!
受限镇街的项目申请时,需明确标注“高压接入”,并附上承载力查询截图(证明所属镇街为低压受限区域) 电网接入方案必须由具备“电力设计乙级及以上资质”的公司编制,否则审核无法通过; 租赁场地的项目,需额外准备电费担保文件(如国有银行保函、预存电费协议等)
路径三:布局光储融合,光伏+储能成项目并网标配
目前广东受限区域的光伏项目,若配套储能设备(相当于大型电力充电宝),可有效解决并网难题,且当地官方已出台明确的配储要求,不同类型项目的配储标准各有规定:

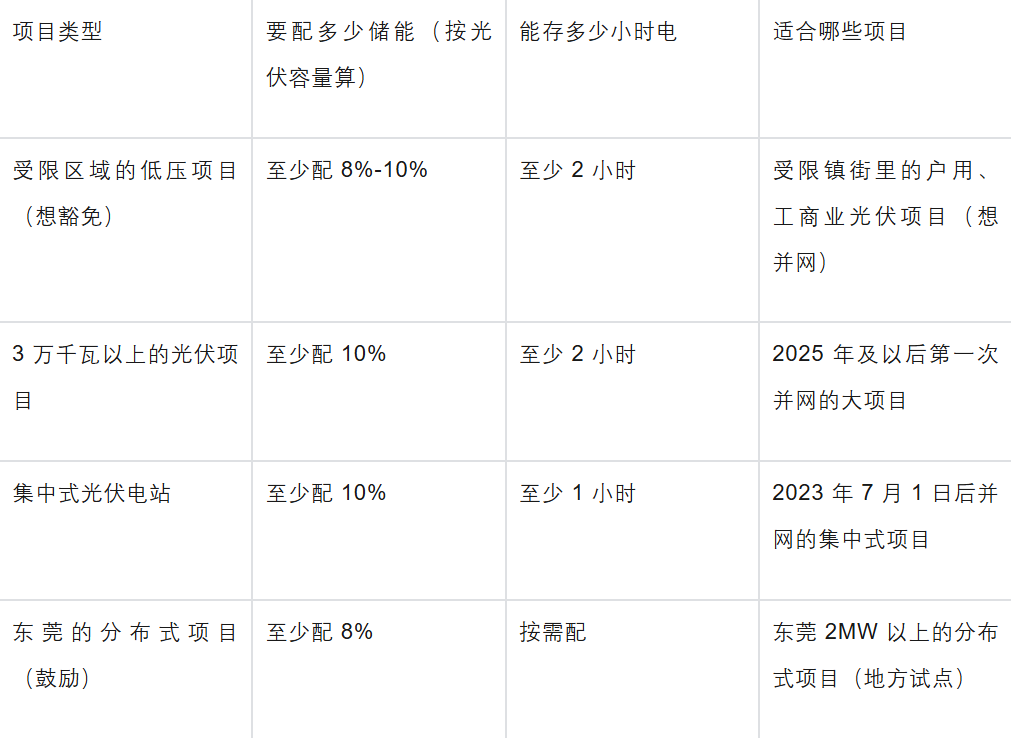

(1)不同项目,储能要怎么配?(按官方要求来)

(2)配储容量简易计算方法(附实操案例)
核心计算公式:储能容量(MW)=光伏装机容量(MW)×ink-id="link-1775117017335-0.4410028228048879">配储比例;
总储电量(MWh)=储能容量×储能时长。
案例1:受限区域5MW工商业光伏项目(计划低压转高压并网),
-
按最高标准配储(10%比例、2小时时长)
,
-
储能容量=5MW×10%=0.5MW(500kW)
-
总储电量=0.5MW×2小时=1MWh(1000度电)
-
建议选用磷酸铁锂储能电池,实现白天储电、晚上用电,既避免电力浪费,又能保障顺利并网;
案例2:20MW集中式光伏项目(接入35kV高压电网),
-
按要求配储(10%比例、1小时时长)
-
储能容量=20MW×10%=2MW,
-
总储电量=2MW×1小时=2MWh(2000度电),
-
优势在于储能设备可异地建设(如项目位于韶关,储能站建在珠三角)。
(3)配套储能的三大核心优势:
-
配储项目可获得电网企业并网优先审批权,还能参与电力市场交易赚取额外收益(如电网调频、备用容量服务等);
-
2025-2027年期间,配储光伏项目可享受度电补贴,每发1度电补贴0.3元;
-
可建设独立储能电站,为多个光伏项目共用,无需单个项目单独配储,有效降低项目成本。
受限名单背后的产业信号,五大维度明晰行业发展方向
广东此次光伏低压并网受限名单的延续,不仅是区域电网管控的具体举措,更释放出多重光伏产业发展信号,从五大维度为行业布局提供参考:
项目选址: 224个镇街划定低压并网红线,配网承载力查询成为光伏项目立项前置必备条件
投资预期: 7个受限地市的光伏消纳格局2026年难以根本改善,相关区域光伏项目需谨慎布局
技术路线: 高压并网、ink-id="link-1775117017335-0.7284498110120456">光储一体化已成为受限区域光伏项目落地的核心解决方案
市场机会: 广东150亿元农村电网改造工程落地,配网改造、分布式储能领域市场空间持续扩容
政策趋势: 广东分布式光伏季度动态管控的模式,有望成为全国光伏行业管控的
